Stadiul lucrarilor Aquatim in Timisoara. Interventiile pe care le fac echipele companiei de apa-canal in mai multe zone din oras

TIMISOARA. Aquatim are mai multe santiere deschise in Timisoara, iar echipele de interventie se straduiesc sa termine cat mai repede lucrarile pentru a crea cat mai putin disconfort timisorenilor.

Angajatii fac lucrari de modernizare a retelei de distributie atat in nordul, cat si in sudul orasului in aceste zile.

TIMISOARA NORD

LOT 1

Progres: 95,50 %

Calea Torontalului:

– se continuă execuția lucrărilor de refacere a trotuarelor și a pistei de biciclete;

Str. Gării:

– se continuă lucrările de refacere a sistemul rutier (turnare strat de uzură);

Str. Balta Verde:

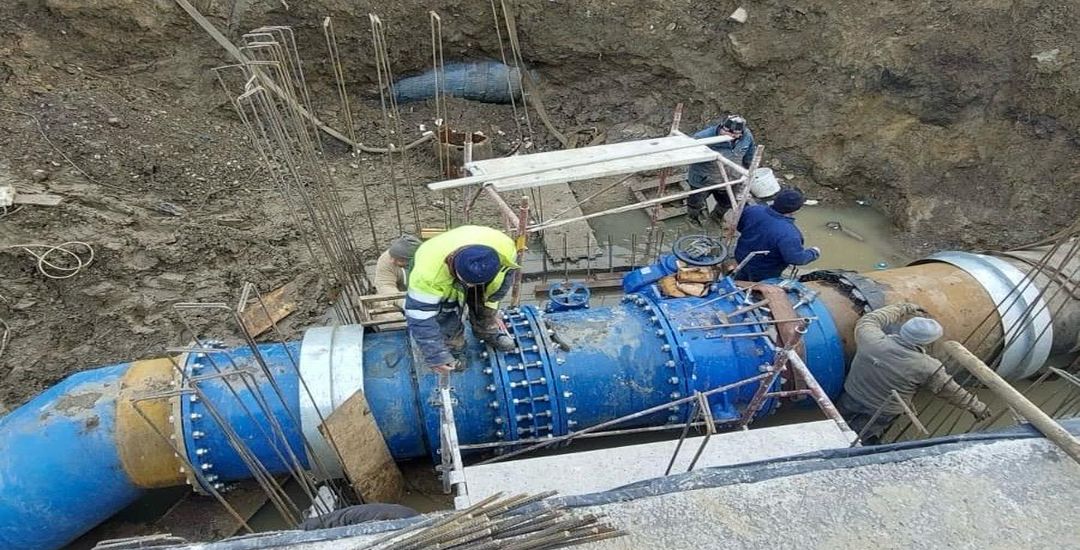

– se continuă execuția lucrării de reabilitare a conductelor de canalizare;

Str. B.P. Hașdeu:

– se execută lucrări de refacere a sistemul rutier (așternere strat de piatra spartă);

Str. Bârzava:

– se execută lucrări de refacere a sistemul rutier (așternere strat de piatra spartă);

LOT 2

Progres: 85,75 %

Str. Avram Imbroane:

– se execută lucrări de refacere a sistemul rutier si curățenie;

Bulevardul Take Ionescu:

– joi, 21.12.2023 se executa legătura dintre conducta noua și cea existentă la intrând blocuri și punct termic (în zona verde);

– se execută lucrări de refacere a sistemului rutier la intersecția cu str. Badeer și la ISHO;

Str. Simion Bărnuțiu:

– se execută lucrări de refacere a sistemul rutier;

Str. Lugojului:

– se continuă lucrările la rețeaua de canalizare;

Str. Lorena:

– se execută în continuare sondaje pentru stabilirea modului în care se va face subtraversarea liniilor de tramvai la intersecția cu str. Gh. Adam;

LOT 3

Progres: 93,00 %

Str. Sf. Ap. Petru si Pavel:

– se continuă execuția lucrărilor de reabilitare a conductei de apă din fontă DN400 si a conductei de distribuție apă PEID 110 mm, precum și branșamente imobilelor pe tronsonul str. C-tin cel Mare – Str. Holdelor;

– se execută lucrări de refacere a sistemul rutier (așternere strat de piatra spartă);

TIMISOARA SUD

LOT 2

Progres: 79,20 %

Str. Ulpia Traiana:

– se lucrează în continuare la conducta de fontă DN600 de la str. Mureș spre Str. Averescu;

– se execută in continuare lucrări de refacere a sistemul rutier;

Str. Mureș:

– se lucrează în continuare la conducta de fontă DN600 de la str. Drubeta spre Calea Martirilor;

– se execută în continuare lucrări de refacere a sistemul rutier;

LOT 3

Progres: 71,80 %

Str. Batania:

– se execută în continuare lucrările de refacere a sistemului rutier pe tronsonul str. Apateu – str. Herodot;

Str. Industriei:

– se execută lucrări de refacere a sistemul rutier(așternere strat de piatra spartă);

Închiderile aferente acestor ample șantiere sunt, de altfel, anunțate, din timp și zilnic, pe site-ul Aquatim, www.aquatim.ro, respectiv pe Facebook-ul companiei.
